Aktueller Hinweis

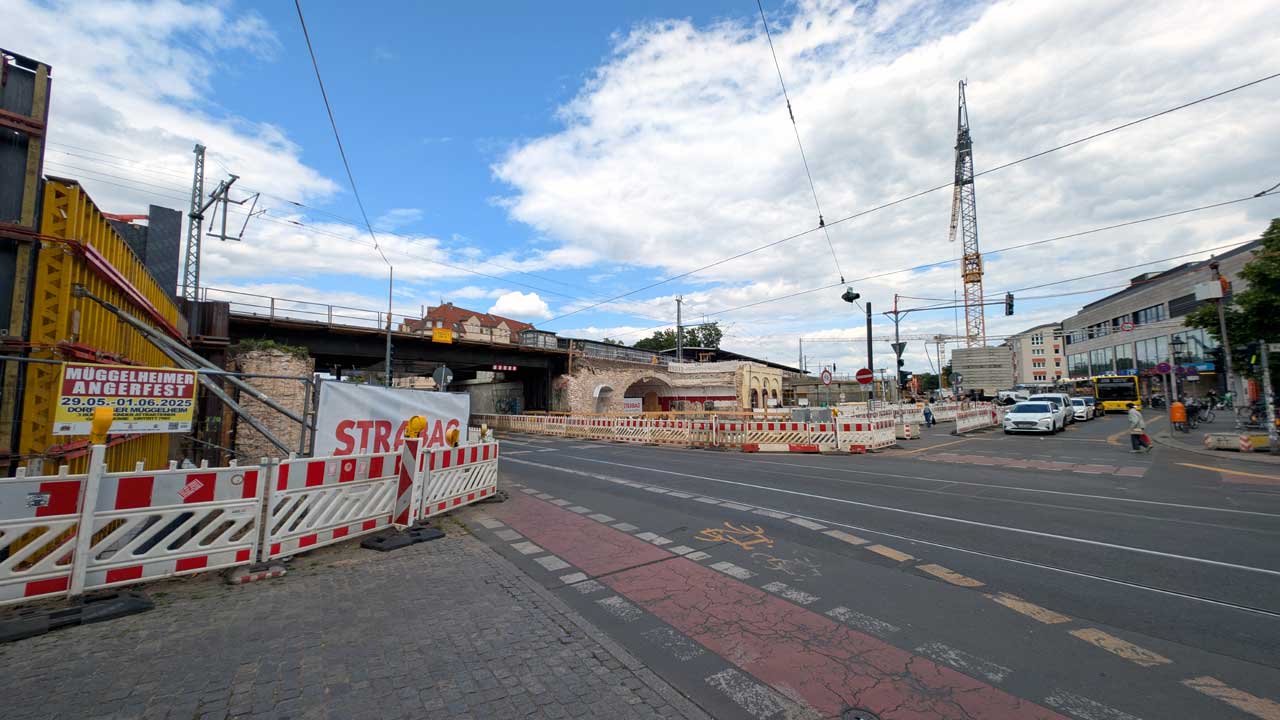

Seit dem 10.10.2023 ist die Brücke am Bahnhof Köpenick wieder geöffnet. Der Tram-Verkehr läuft wieder. Die Bahnhofstraße ist in beiden Fahrtrichtungen nutzbar!

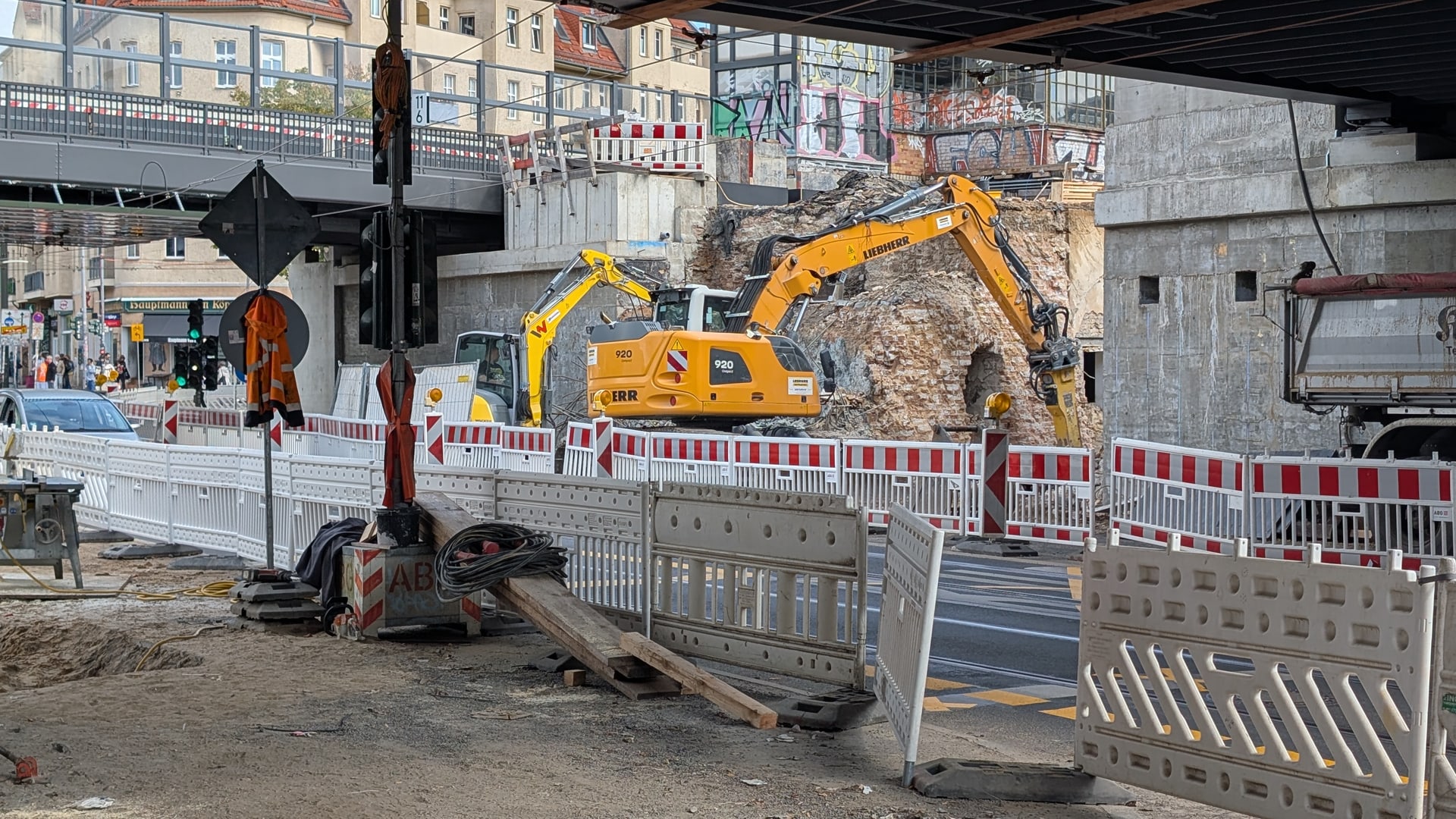

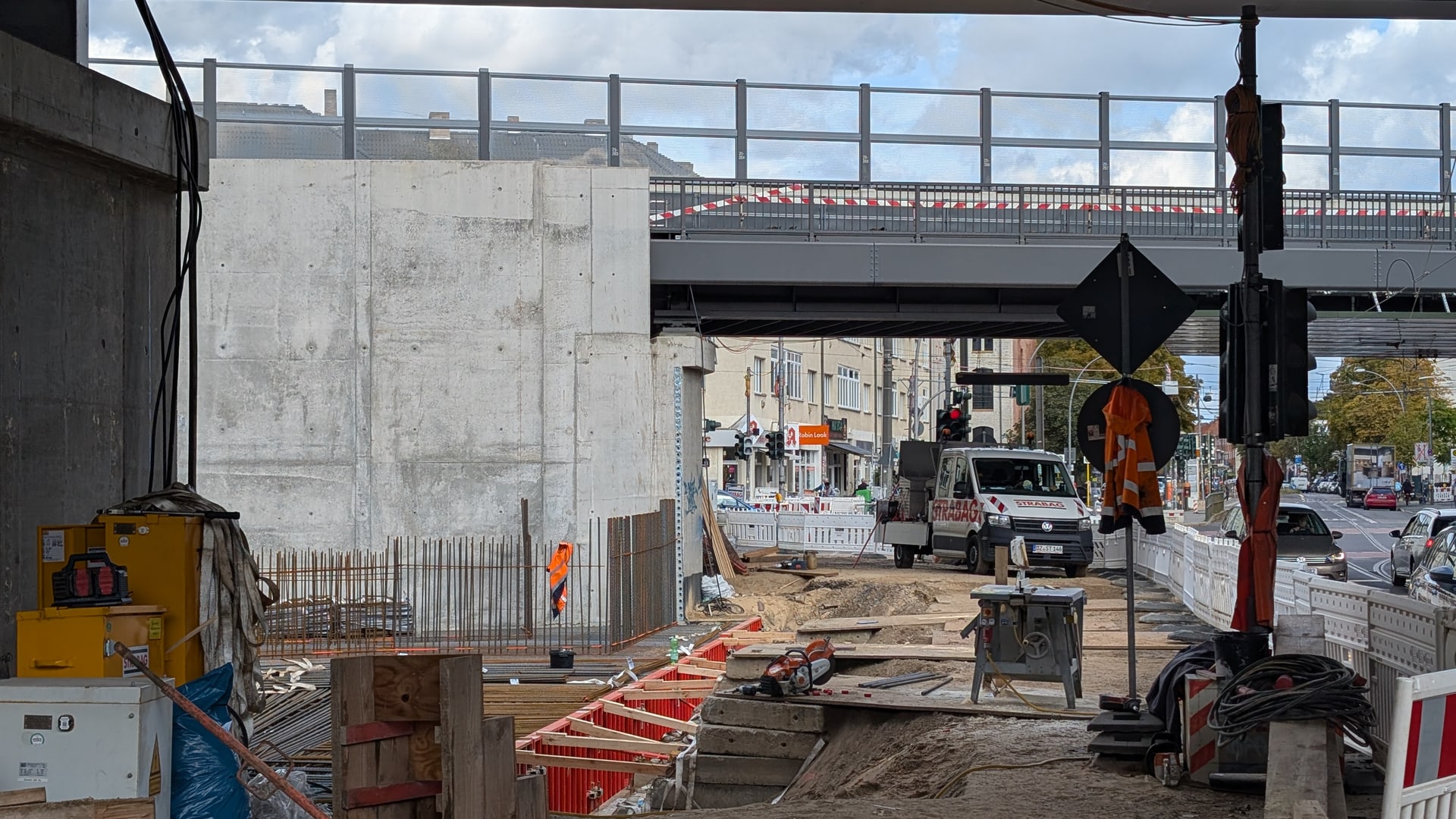

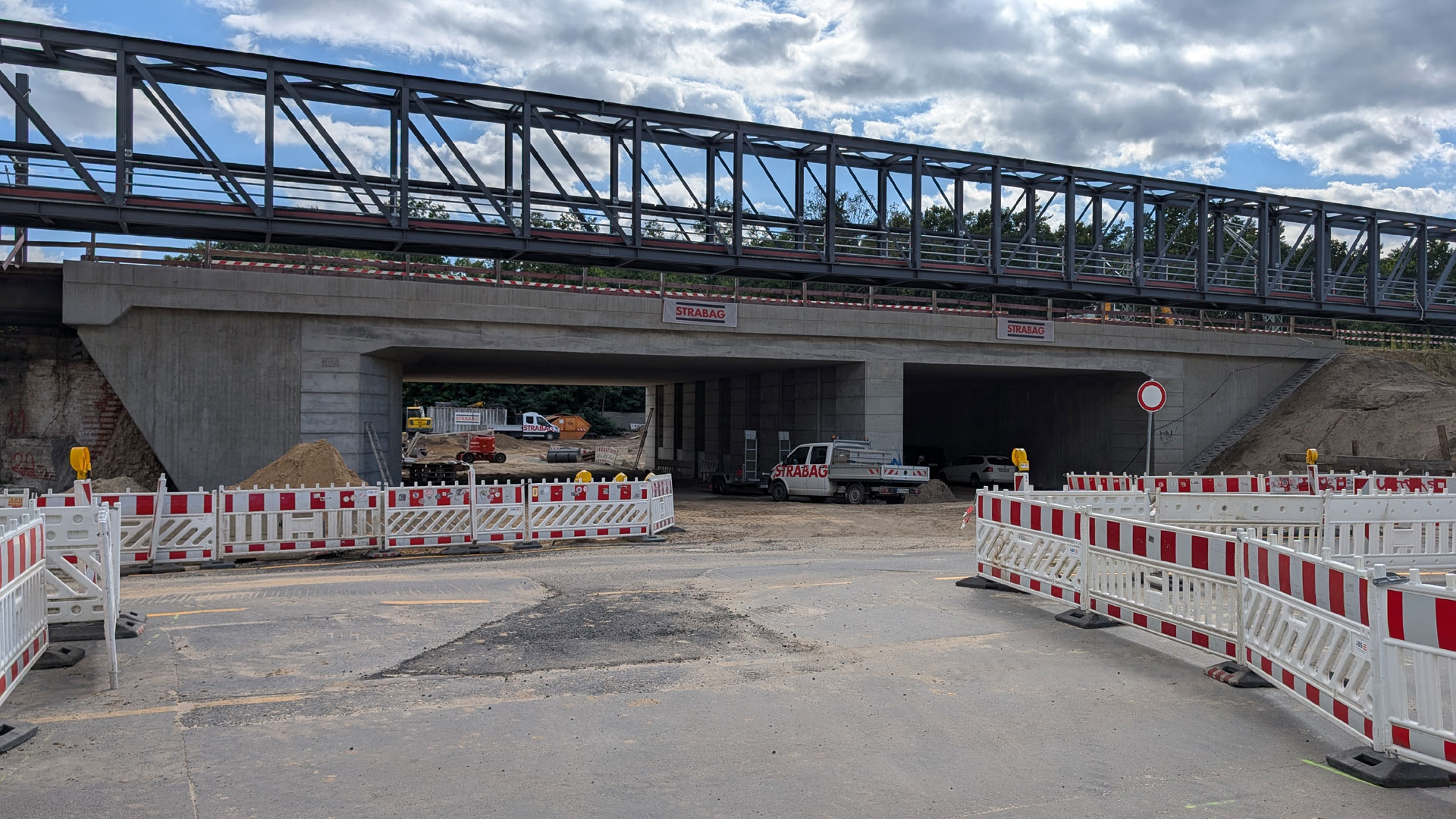

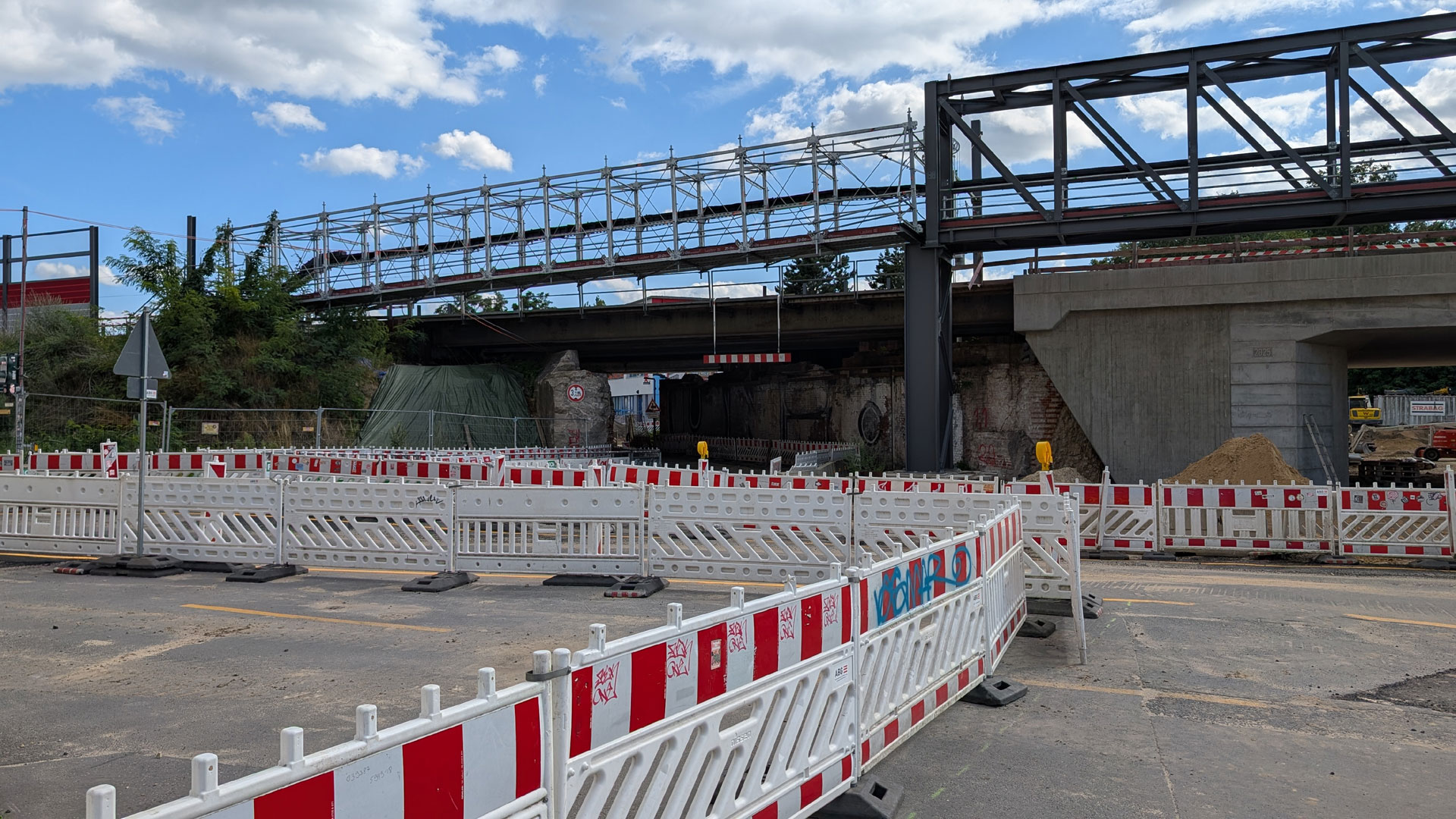

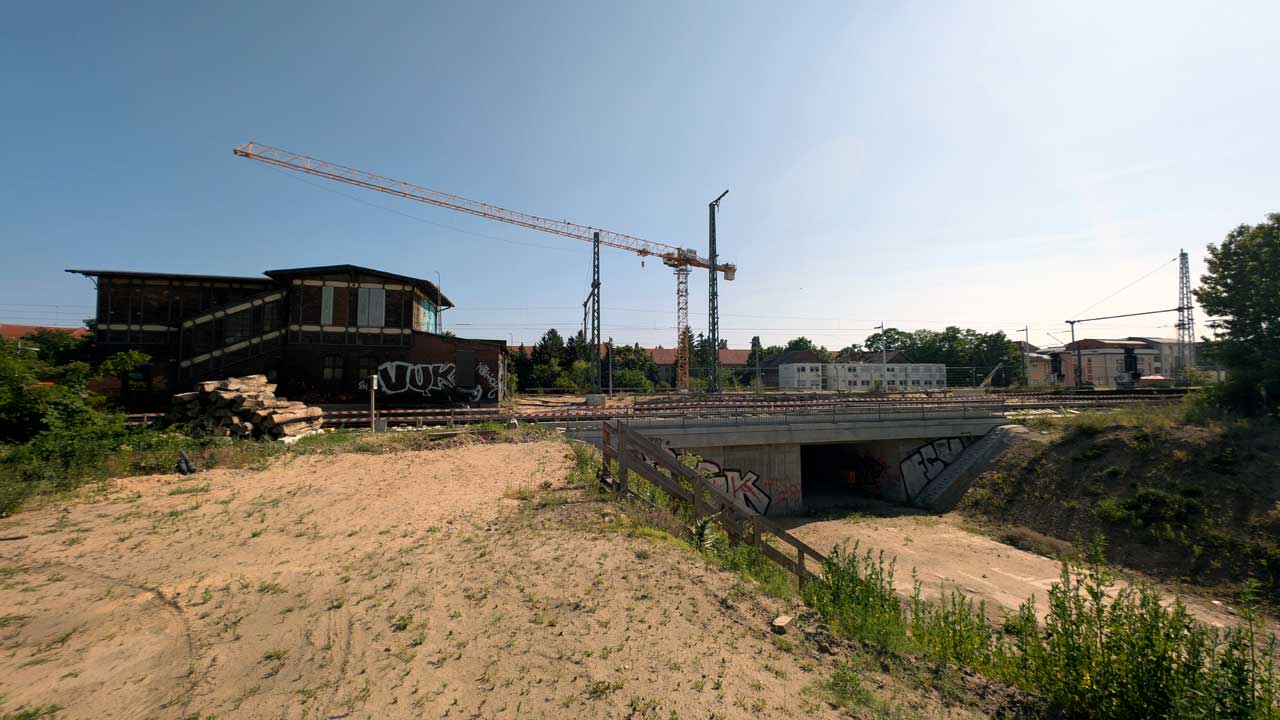

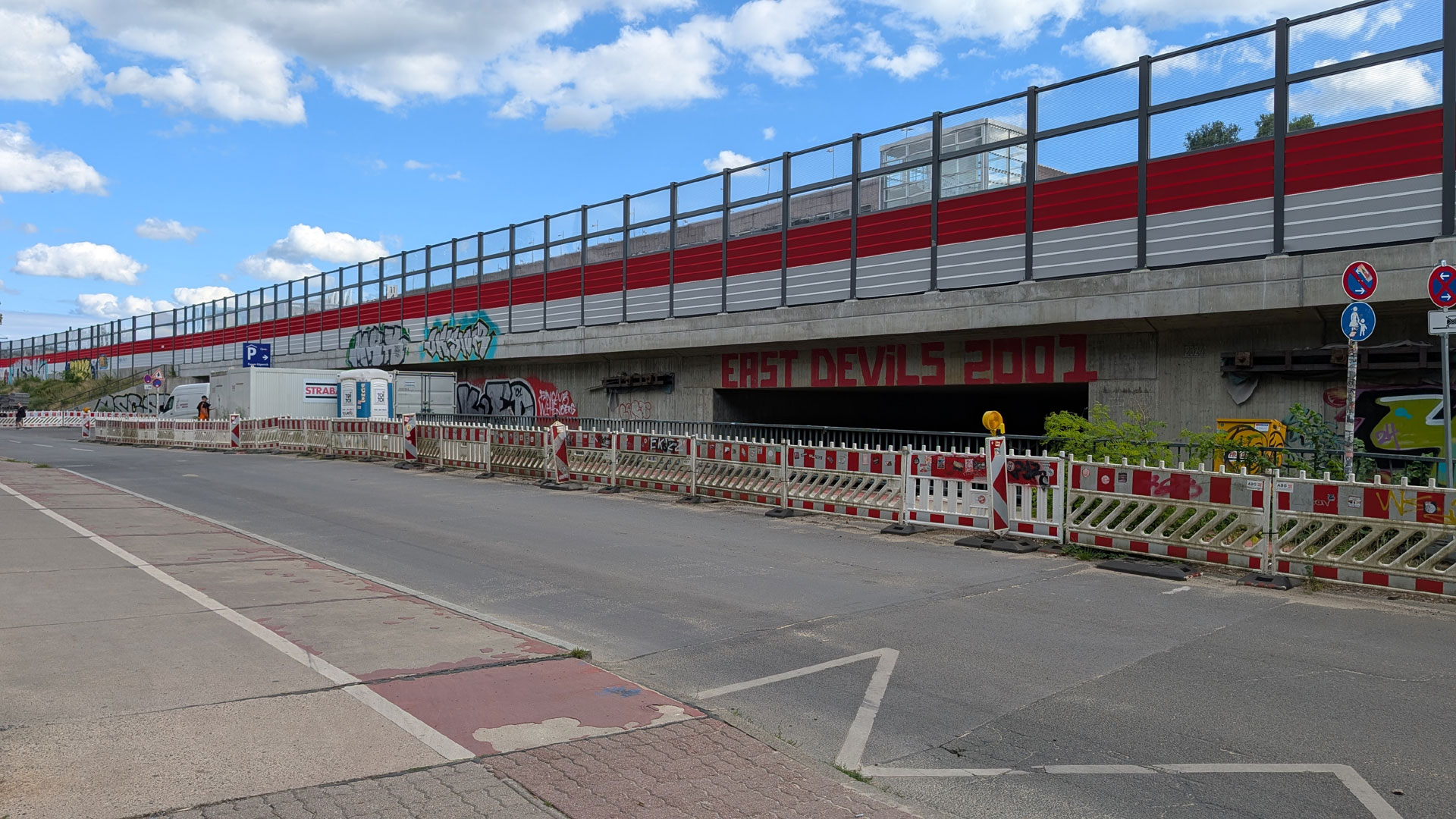

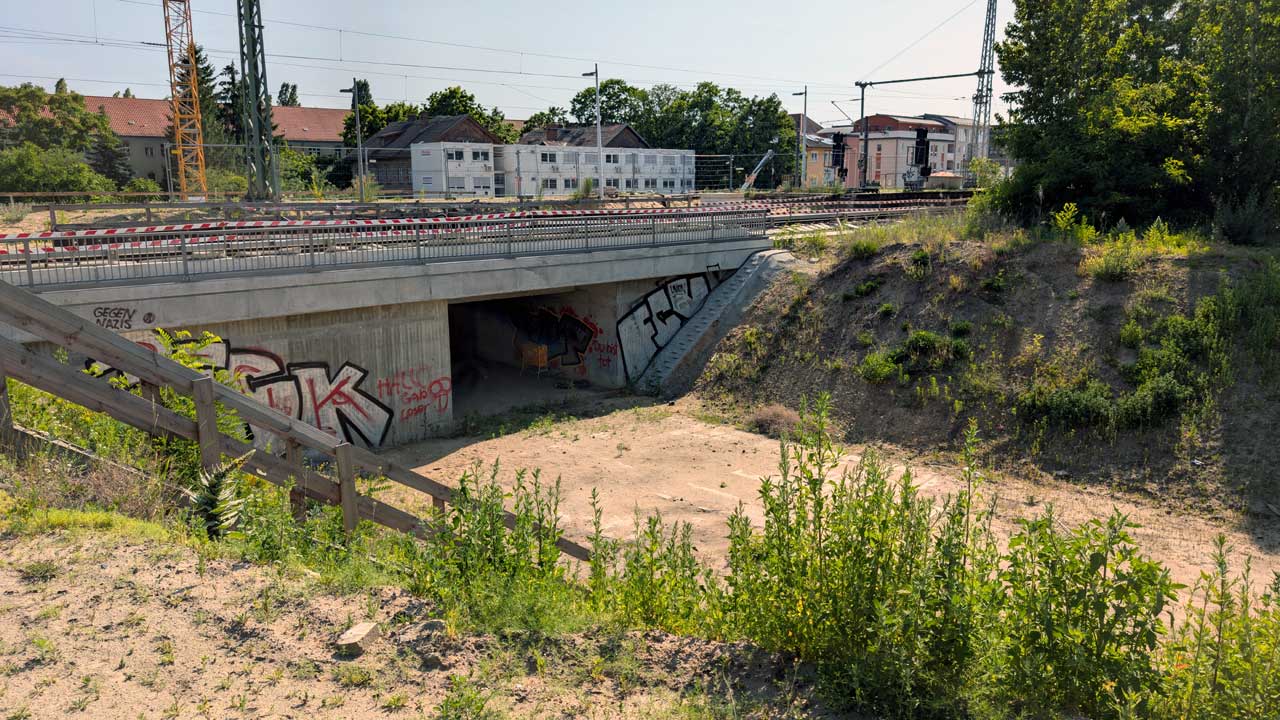

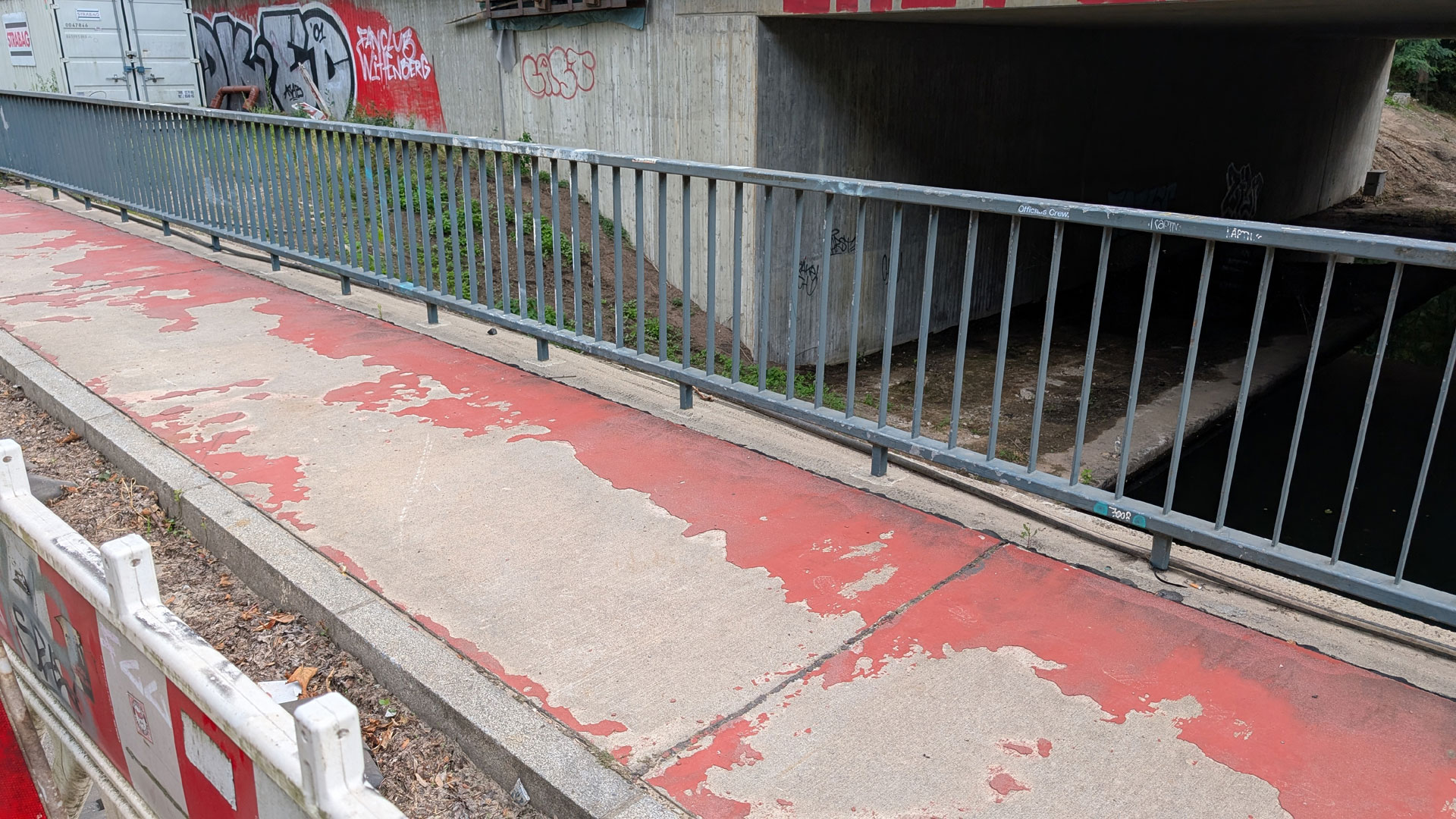

In den nächsten Jahren erweitert und modernisiert die Deutsche Bahn den unmittelbar am Forum Köpenick befindlichen S-Bahnhof Köpenick und macht ihn als neuen Halt im Regionalverkehr fit für die Zukunft. Was sich insgesamt ändert, wie sich die Bauarbeiten gestalten und wo mit Einschränkungen zu rechnen sein muss, erörtern wir in diesem Langzeitreport.

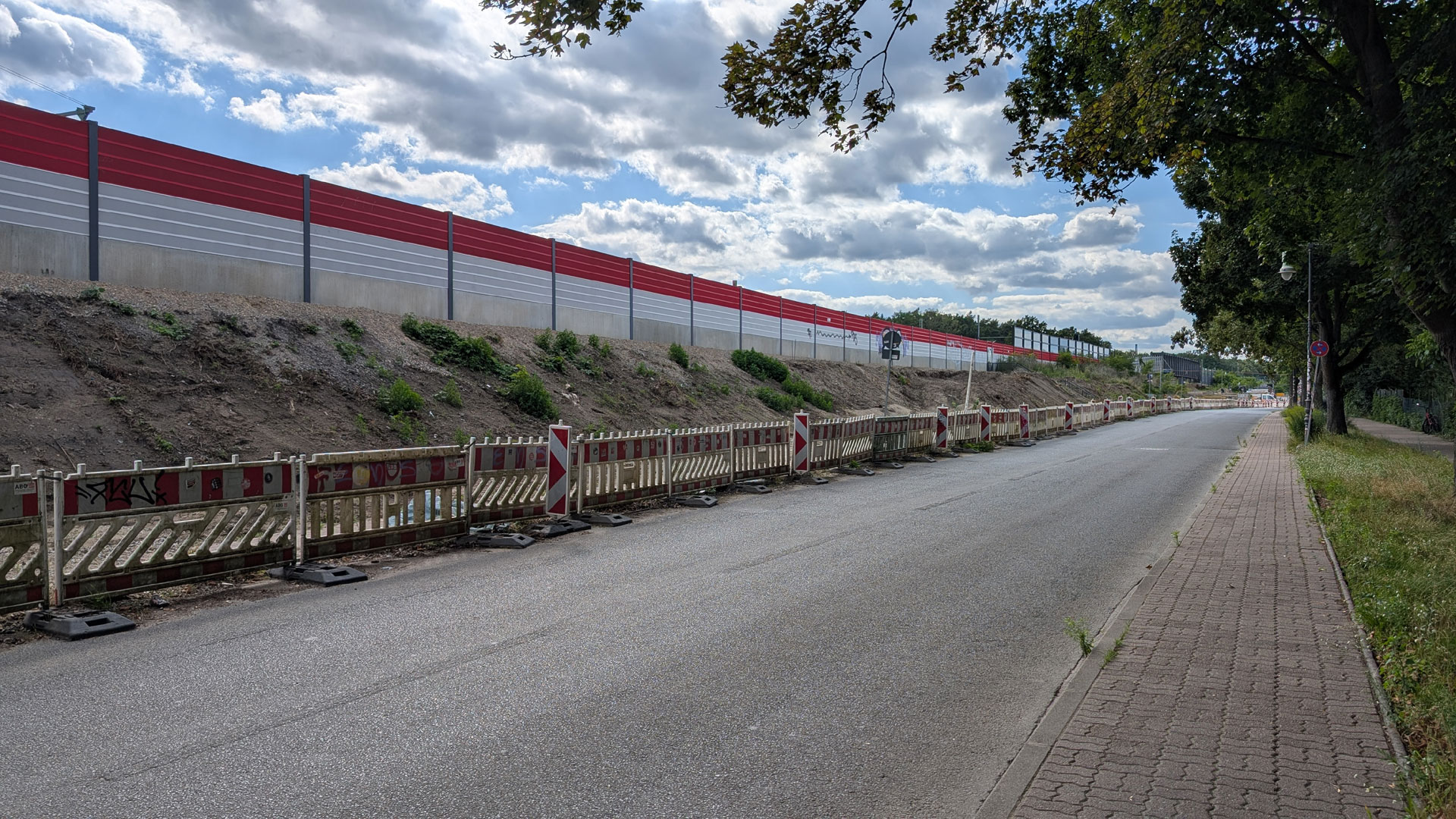

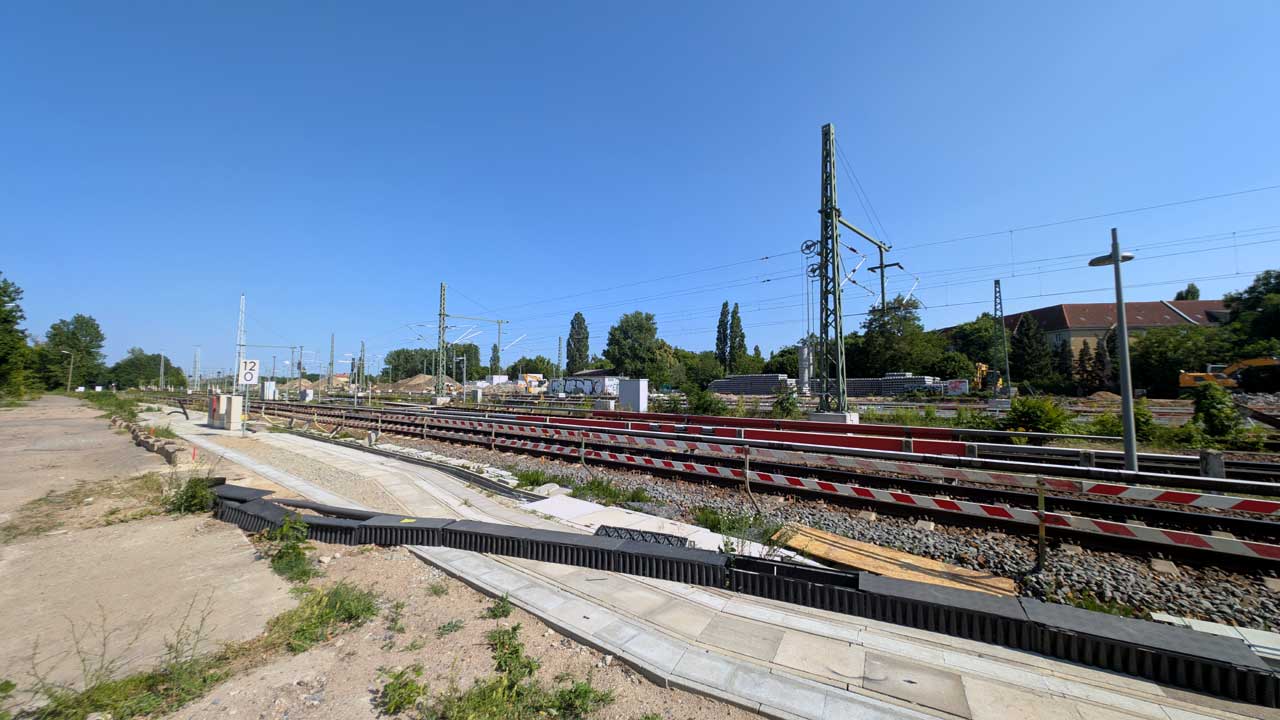

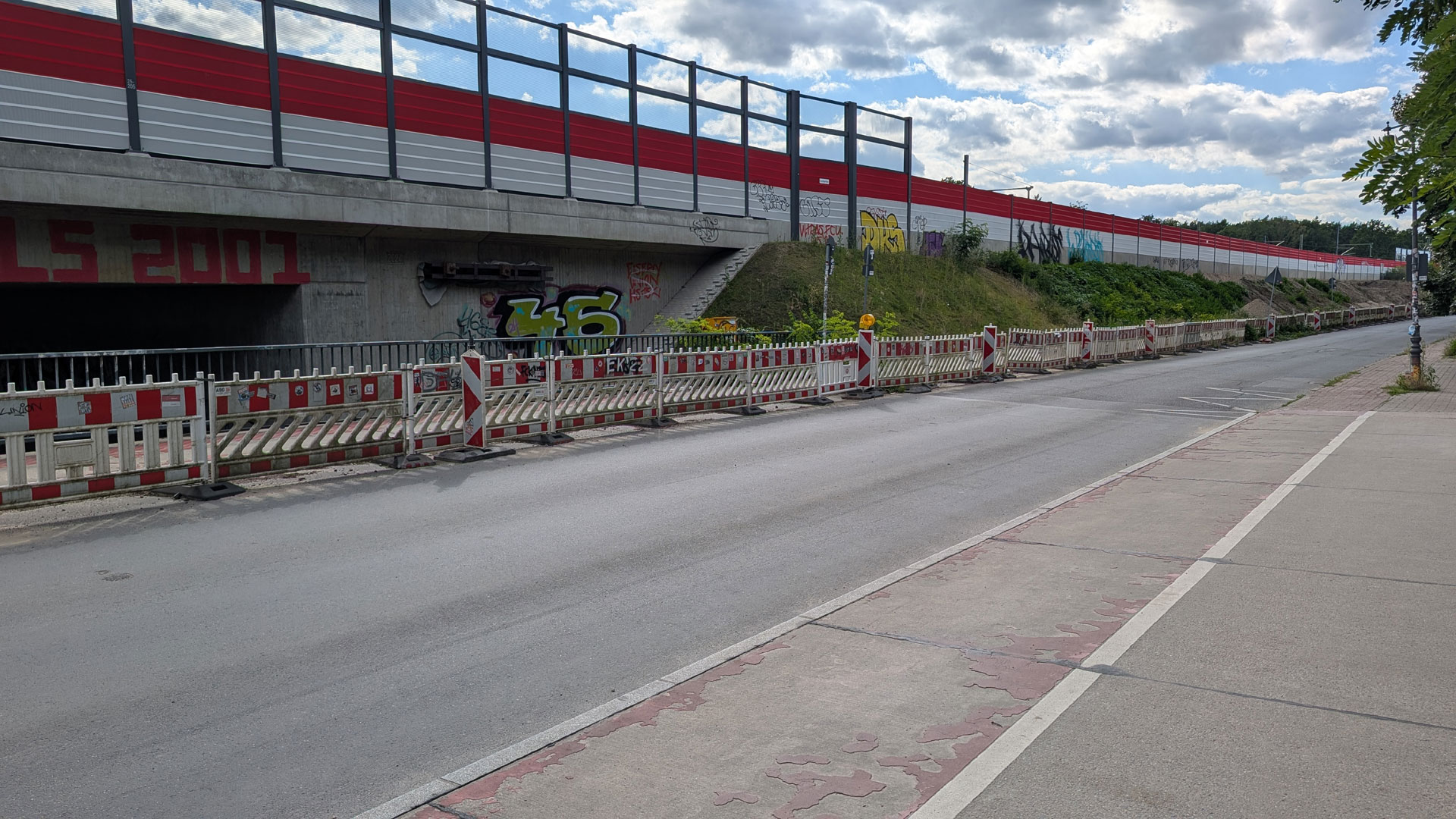

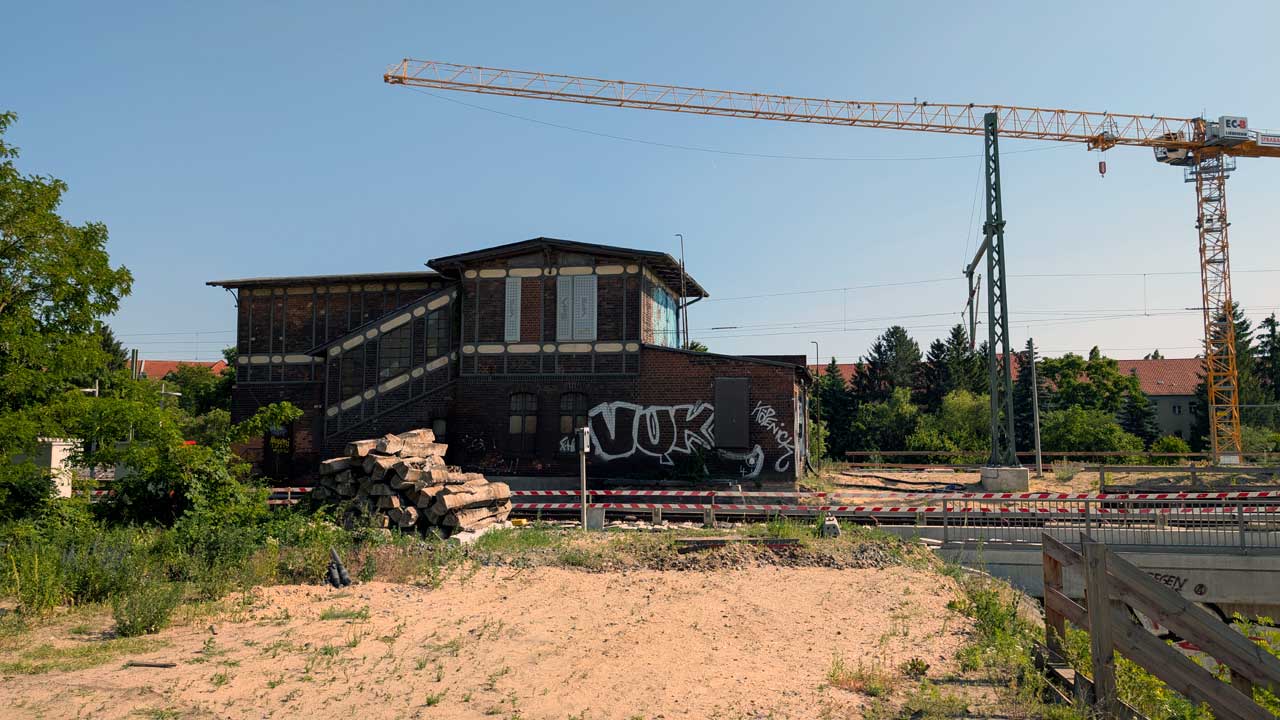

Der insgesamt 3,2 Kilometer lange Abschnitt gehört zum Ausbauprojekt Berlin – Frankfurt (Oder) – Bundesgrenze D/PL. Die gesamte Strecke wird für höhere Zuggeschwindigkeiten modernisiert, wodurch kürzere Fahrzeiten ermöglicht werden. Die konkreten Baumaßnahmen am Bahnhof Köpenick umfassen:
Leider sind damit Einschränkungen und Auswirkung auf die öffentliche Infrastruktur unvermeidlich. Das betrifft auch die Zufahrtswege in das Forum Köpenick. Damit du deinen Besuch bei uns optimal planen kannst, findest du auf dieser Seite regelmäßig aktuelle Informationen zu laufenden Baumaßnahmen und den dadurch veränderten Zufahrtsmöglichkeiten. Bitte achte vor Ort auf die ausgeschilderten Umleitungen.
Seit dem 10.10.2023 ist die Brücke am Bahnhof Köpenick wieder geöffnet. Der Tram-Verkehr läuft wieder. Die Bahnhofstraße ist in beiden Fahrtrichtungen nutzbar!
Zeitpunkt | Sperrung | Dauer | Gepl. Maßnahme | Auswirkungen |
20.10. - 25.10.2023 | südliches S-Bahngleis | 22:00 - 03:40 Uhr (5 Tage) | Kabelumverlegung, Teilabbruch Eisenbahnbrücke Wuhle | Schienenersatzverkehr |
20.10. - 25.10.2023 | Hämmerlingstraße | 5 Tage | Abbruch des Überbaus und Teilabbruch Widerlager | Straßensperrung, Umleitung über Bahnhofstraße |
16.02. - 19.02.2024 | südliches S-Bahngleis | 22:00 - 03:40 Uhr (54 Stunden) | KabelumverlegungLST (Leit-und Sicherungstechnik) | Schienenersatzverkehr am Wochenende, genaue Infos über bauinfos.deutschebahn.com |
23.02. - 26.02.2024 | südliches S-Bahngleis | 22:00 - 03:40 Uhr (54 Stunden) | KabelumverlegungLST (Leit-und Sicherungstechnik) | Schienenersatzverkehr am Wochenende, genaue Infos über bauinfos.deutschebahn.com |
01.03. - 04.03.2024 | südliches S-Bahngleis | 22:00 - 03:40 Uhr (54 Stunden) | KabelumverlegungLST (Leit-und Sicherungstechnik) | Schienenersatzverkehr am Wochenende, genaue Infos über bauinfos.deutschebahn.com |
07.03. - 11.03.2024 | südliches S-Bahngleis | 22:00 - 03:40 Uhr (78 Stunden) | Kabelumverlegung in Endlage | Schienenersatzverkehr am Wochenende, genaue Infos über bauinfos.deutschebahn.com |
19.04. - 22.04.2024 | südliches S-Bahngleis | 22:00 - 03:40 Uhr (54 Stunden) | Errichtung LST-Anlagen | Schienenersatzverkehr am Wochenende, genaue Infos über bauinfos.deutschebahn.com |
Erfahre mehr zu diesem Thema in unserem Blog Westumfahrung Bahnhofstraße Köpenick
